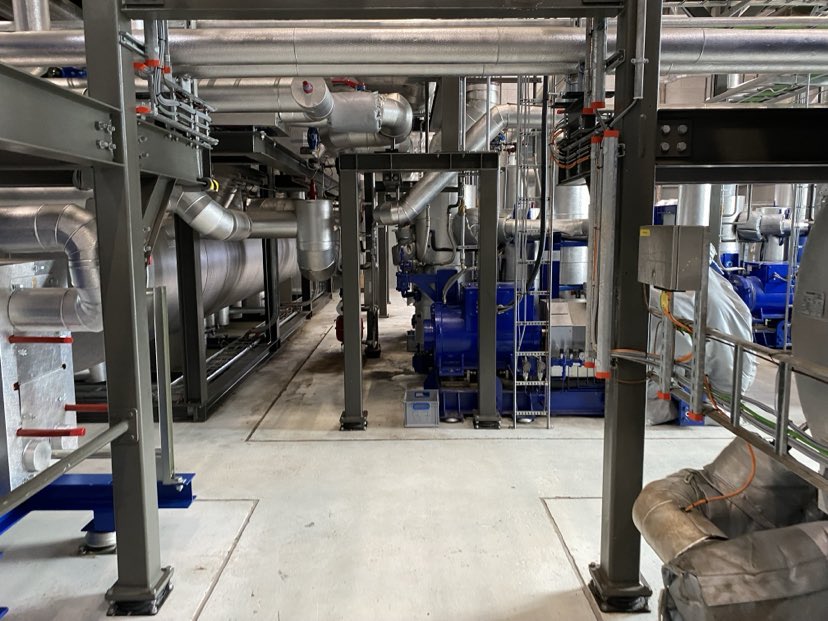

Det kommer til at trække yderligere ud med at tage varmepumpen i Farremosen i brug. Vestforbrænding har involveret en ekstern rådgiver for at få den nødvendige dokumentation for anlæggets opførelse.
Af Mikkel Kjølby
Sidste vinter meddelte Vestforbrænding, at man med knofedt og en investering på 3 mio. kr. havde fået varmepumpen i Farremosen til at virke. Men varmepmpen blev alligevel ikke sat i gang.
Alt Om Furesø skrev i foråret 2025 en artikel om udfordringerne med varmepumpen.
Artiklen kan læses her: Et stykke vej endnu før varmepumpen tages i brug
I artiklen forklarer Vestforbrænding, at der mangler dokumentation i forhold til at køre anlægget på lovlig vis sammen med Vestforbrændings øvrige anlæg. Alt Om Furesø har atter spurgt til status for varmepumpen.
– Vestforbrænding er i gang med at få varmepumpen godkendt ift samkørsel med det øvrige fjernvarme netværk. I løbet af dette arbejde er Vestforbrænding blevet bekendt med udfordringer med manglende nødvendig dokumentation fra anlæggets opførelse. Vestforbrænding arbejder pt med en ekstern rådgiver for at komme dette til livs og kan for nuværende ikke sige noget om planerne for idriftsættelse, lyder det i et skriftligt svar fra Vestforbrændings kommunikationsafdeling.
Dermed er der ikke de store forhåbninger til, at varmepumpen denne vinter kan fungere som reservemotor i perioder med særligt højt varmeforbrug, hvilket på sigt er Vestforbrændings mål med varmepumpen i Farremosen.
Et sørgeligt syn
Vestforbrænding overtog varmepumpen i Farremosen i forbindelse med sammenlægningen med Farum Fjernvarme den 17. april 2024.
Vestforbrændings medarbejdere blev mødt af et syn af en maskine i en sørgelig forfatning. Det blev de første måneder frem til sommerferien i 2024 brugt til at rette op på.
Farum Fjernvarme købte i sin tid anlægget til at køre med 15 MWh, men entreprenøren gik konkurs i to omgange, derfor er der heller ikke brugsmanualer eller andet skriftligt materiale, som kan bruges til at forstå anlægget.
Vestforbrænding skal bevise, at det er funktionelt og teknisk realiserbart
I februar 2025 kørte Vestforbrænding en test begrænset til varmepumpen i Farremosen. Farum Fjernvarme kunne køre anlægget, fordi det ikke havde forbindelse til fjernvarmenettet udenfor Farum Fjernvarmes område.
Testen i februar 2025 viste, at anlægget kan køre ved 12 MWh, men heller ikke mere end det. Herefter meldte Vestforbrænding anlægget driftsklar.
Men der mangler altså fortsat dokumentation for anlæggets opførelse.
